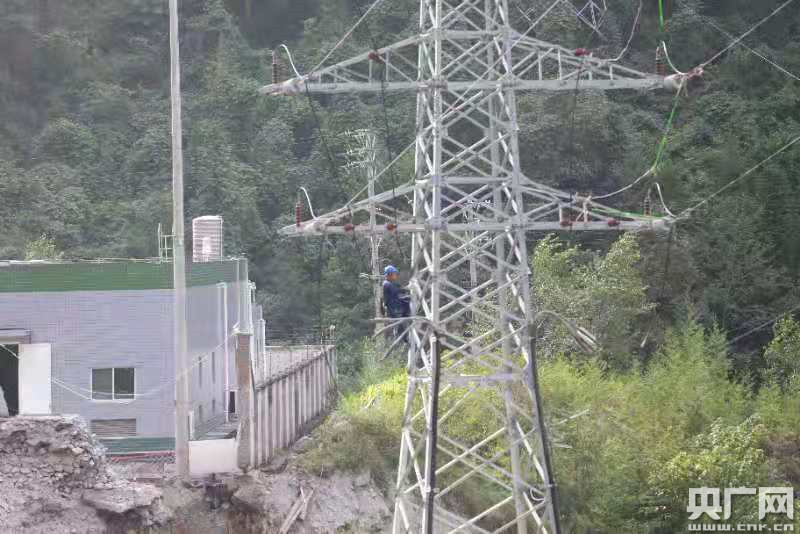

工作人員搶修電路(央廣網發 國網雅安電力公司供圖)
央廣網成都8月28日消息(記者劉濤 通訊員熊德兵)記者從國網雅安電力(集團)公司獲悉,“8·22”四川雅安特大暴雨洪災抗洪搶險工作基本結束,災區用電已基本恢復。
截至27日晚21時30分,雅安電網累計恢復運行110千伏變電站1座、35千伏變電站3座,110千伏線路2條、35千伏線路8條,10千伏線路及分支66條,1056個臺區、54557戶用戶恢復供電。

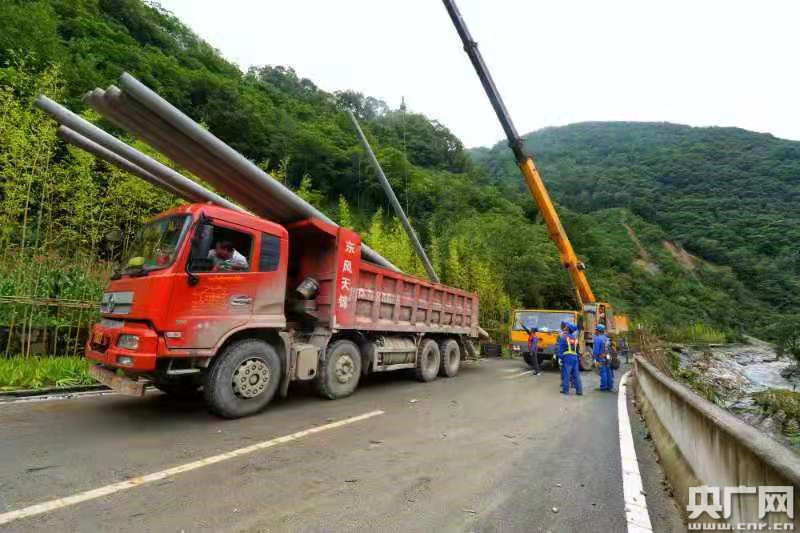

搶修電力(央廣網發 國網雅安電力公司供圖)
受8月19日至22日持續強降雨影響,雅安市寶興、蘆山等縣發生“8.22”特大暴雨洪災,部分區域交通、通訊、電力徹底中斷,寶興蜂桶寨鄉、磽磧藏族鄉,蘆山大川等地成為“孤島”,電力搶險工作面臨時間緊、任務重,搶險路途充滿艱險和挑戰等困難。
國網雅安電力(集團)公司先后出動1933人次、應急車輛551臺次搶修電網供電設施。交通受阻情況下,該公司組織18人電力搶險突擊隊,以徒步方式越過大量塌方路段,趟過洪水抵達“孤島”,迅速恢復供電的關鍵點位——110千伏蜂桶寨變電站,并運用無人機放線技術提升線路搶修效率,第一時間恢復供電。國網四川省電力公司和國網雅安電力(集團)公司還調集應急發電車、發電機、充電方艙等設備82臺,滿足黨政機關、醫療機構和群眾應急用電需求,向停電區域群眾發放蠟燭2.3萬支。

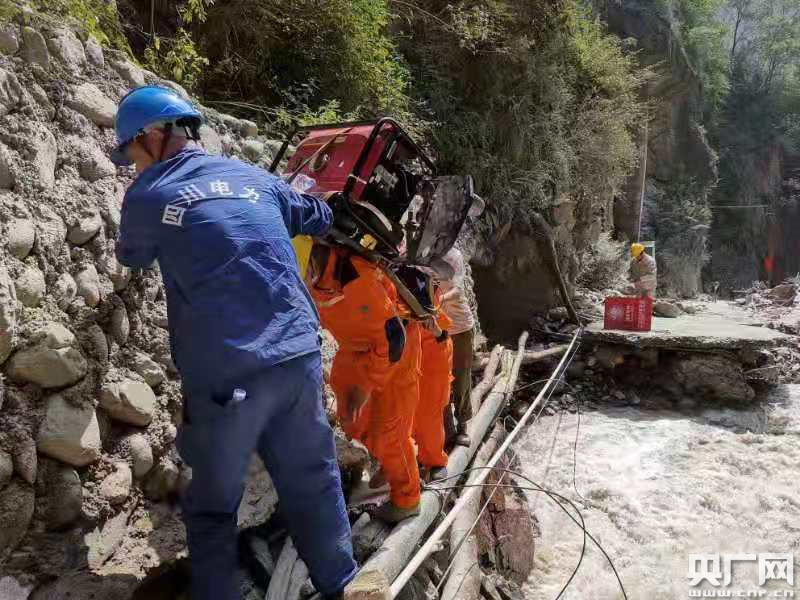

正在搶修電力(央廣網發 國網雅安電力公司供圖)
因局部小范圍交通中斷尚未搶通,電力搶修物資無法運抵現場,目前仍有10千伏線路及分支5條未恢復,影響46個臺區、1674戶用戶正常用電,國網雅安電力(集團)公司已使用應急發電機對其中大部分用戶開展臨時供電。
